一、基礎施工工藝
1、原土壓實:在原有的土基上進行清表,清除積水、雜物等,推平回填多余的土方,清表結束后對土基進行壓實。采用壓路機碾壓數遍,碾壓后不得出現松軟、彈簧等現象,壓實度須大于95%,壓實過程中如出現“起皮”“彈簧”等現象,應進行換土或加灰處理后重新碾壓,原土碾壓達到要求后進行下一道工序的施工。
2、120mm混凝土(商品混凝土標號在C25以上)
3、100mm碎石穩定層(大塊骨料占比60%)
4、混凝土養護以及收縮縫砌割。在澆筑完畢的12小時以內對混凝土加以覆蓋和澆水,養護期間應有專人負責,整個養護過程需要20天。在混凝土澆搗完畢后,經過養生混凝土強度達到20%~30%設計強度時既可切割收縮縫。按照縮縫或縱縫的位置使用切縫機切割成縫,其寬度約在5mm。
5、運動場排水。對原有的排水系統進行清理,修補。
6、13mm厚透氣型塑膠跑道面層。按GB36246-2018國家標準鋪設塑膠跑道。(具體工藝請參考后述工藝簡圖)
7、跑道外道牙。
二、塑膠面層施工(工藝簡圖):
清掃場地 → 防水底漆涂布→粘結層涂布 → 黑膠粒底層攤鋪 →固化 →面層配料 → 混合攪拌 →面層噴涂→ 測量畫線 →檢測點線 →竣工。
三,造價預算:
1、混凝土單價約:55元/平方(含材料費,運費,稅費,施工費);
2、碎石穩定層單價約:25元/平方(含材料費,運費,稅費,施工費);
3、13mm透氣型跑道單價約:175元/平方(含材料費,運費,稅費,施工費);
4、外道牙單價約:40元/米(含材料費,運費,稅費,施工費);

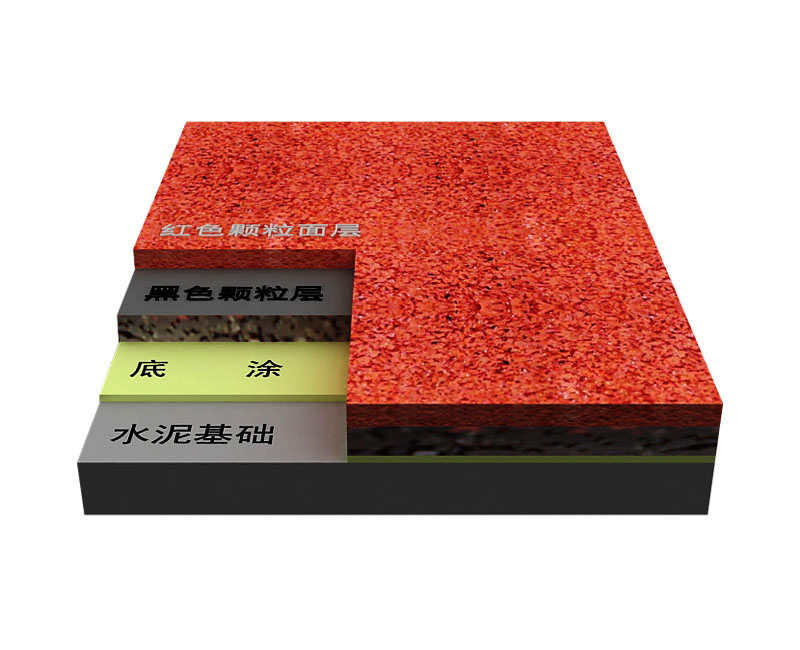

四,施工工藝簡圖:
